工程难点
川藏铁路是世界上施工难度最大的铁路工程之一,其难点集中体现为“地形高差悬殊、板块活动强烈、山地灾害频发、生态环境脆弱、气候条件恶劣”五大挑战的叠加。线路从成都平原到青藏高原累计爬升超14000米,需跨越七大江河、穿越横断山区,沿线地形起伏极大;同时位于印度板块与欧亚板块碰撞带,活动断裂密布、强震频发,并由此诱发滑坡、泥石流、岩爆、高地温、突水突泥等极端地质灾害。为克服高差与地质障碍,全线桥隧比高达81%,雅安至林芝段更达94.8%,超长深埋隧道群面临高地应力导致的频繁岩爆(如布喀木隧道岩爆段落超90%)和高达42℃的地温威胁。此外,高海拔造成含氧量仅平原一半,冬季零下30℃严寒、雪季长达8个月,施工窗口期极短;生态环境极度敏感,隧道疏排可能影响高原湿地与水源。这些世界级难题相互交织,使川藏铁路成为人类工程史上的极限挑战,也推动了中国在高寒深切割山区铁路建造技术上的重大突破。
创新工法突破

北斗+InSAR监测
解决难点:巨型滑坡及高陡崩塌区毫米级形变捕捉难、预警滞后。

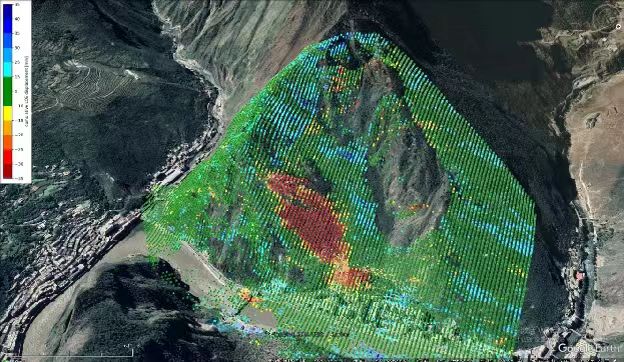

核心措施:融合北斗卫星高精度定位与InSAR雷达干涉测量,构建空天地一体化监测网,实现滑坡体全天候、毫米级形变追踪。
实时预警 · 智能决策
技术原理

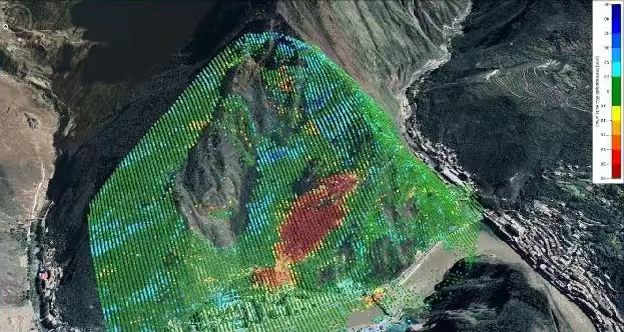

• 北斗卫星连续播发载波相位信号,地面基准站与监测点差分定位,精度达毫米级。
• InSAR利用雷达波相位差反演地表形变场,结合北斗坐标基准,消除大气延迟误差。
• 通过形变速率梯度分析,自动触发分级预警(黄/橙/红),响应时间缩短至小时级。

热棒群+碎石层
解决难点:高原多年冻土区路基融沉与冻胀变形,导致线路不均匀沉降。
核心措施:沿路基布设无芯重力式热棒群,调控地温;铺设碎石通风层+保温板,阻断热量传导,维持冻土热稳定。
主动降温 · 热稳定
技术原理
• 热棒内充氨/丙烷,冬季管内工质蒸发吸热,将地基热量排至大气,夏季热棒自动截止,形成“热二极管”效应。
• 碎石层利用空气对流,冬季加速冷空气下沉,夏季热空气上升受限,配合聚氨酯保温板,年地温降幅达1.8~2.5℃。

微震智能岩爆预警
解决难点:高地应力深埋隧道岩爆频发,能量释放突然,严重威胁施工安全。
核心措施:布设高灵敏度微震传感器阵列,实时采集岩体破裂信号,结合AI模式识别,超前4~8小时预警岩爆等级。
主动防护 · 动态响应
技术原理

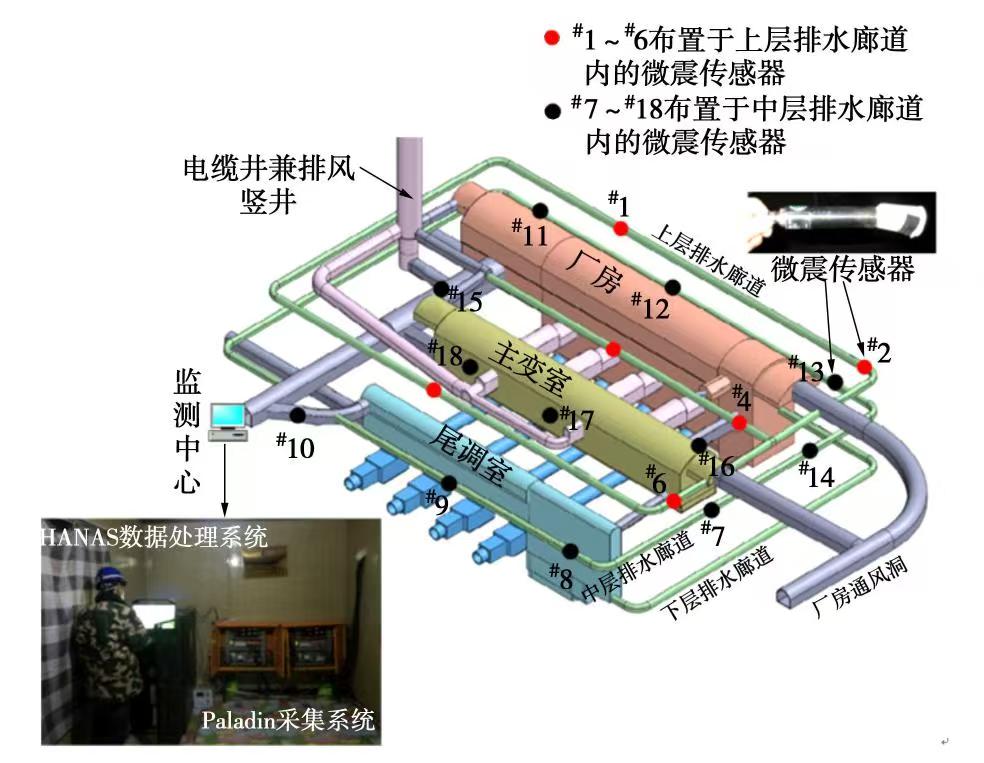

• 微震事件(震级-2~0级)的时空分布反演围岩应力集中区,通过b值、能量指数等参数动态评估岩爆风险。
• 深度学习模型训练历史微震波形,自动识别岩爆前兆模式,触发声光报警并联动机械臂吸能网架,实现“监测-预警-防护”闭环。

液氮局部冷却技术
解决难点:高地温隧道洞内温度高达89.9℃,作业环境恶劣,设备效率下降。
核心措施:液氮相变快速吸热,结合冰冷却系统与通风回路,将掘进面温度降低12~15℃,保障施工连续性。
快速降温 · 安全作业
技术原理
• 液氮(-196℃)经专用管道注入工作面,迅速汽化吸收大量潜热,瞬间降低环境温度。
• 配合冰浆循环系统和局部通风机,形成三级冷却链:液氮一级降温、冰浆二级换热、风流通风排出热空气,使岩面温度从89℃降至45℃以下。
世界级重难点工程集群

折多山隧道群
穿越鲜水河活动断裂带,最大埋深超1200m。采用铰接式衬砌+高韧性抗震缝,抗7级地震设防。创新应用“主动自适应”支护体系,实时监测断裂蠕滑变形,确保结构安全。

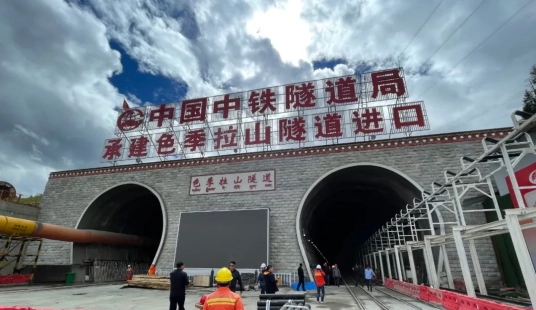

色季拉山隧道(37.9km)
极高地应力(最大主应力达45MPa)与强岩爆风险,采用TBM+钻爆法联合施工。研发吸能锚杆、柔性防护网及微震监测系统,实现岩爆主动防控,创高原深埋隧道建设纪录。

帕隆藏布冰川泥石流群
沿线发育大型冰川泥石流沟40余条,单次冲出量超百万立方米。修建V型排导槽、桩林拦挡坝及导流堤,结合北斗位移监测,形成“拦-排-固-护”综合防治体系。

易贡巨型古滑坡群
规模达3亿立方米,历史上曾堵塞雅鲁藏布江。采用深层排水隧洞+抗滑桩群+锚索框架梁加固,部署InSAR与GNSS联合监测系统,实现滑坡体亚毫米级形变跟踪。

桑珠岭隧道(高地温段)
洞内最高岩温89.9℃,属国内外罕见。综合运用液氮喷雾、冰冷却系统、隔热衬砌及强化通风,将环境温度降至30℃以下,突破热害禁区,形成高地温隧道施工成套技术。
